曲棍球场地建设施工相关事项

本文讲述了不同材料组成的曲棍球场地结构层及曲棍球场测量放线、基层施工、面层施工、室内人造草坪曲棍球场施工注意事项、场地设施施工等。


曲棍球场地施工测量放线:

曲棍球场是一个长方形场地,纵轴长91.4m,横轴宽55m,施工放线是以场中心线为基准线,以一个球门线的中心点为基点,丈量91.4m为另一

端球门的中心点,自中心点垂直中心线向两侧各量27.5m,为场地端线的终点,相对的终点相连,即为场地的边线,此两条边线应当平行于中

心线,测量放线后,可用对角线相等的方法,丈量两个对角线距离,相等时即可认为放线合格。

由于比赛设施的需要,记忆运动活动的需要,在场地的边线外1m处平行与边线,并等长于边线的两条线,称限制线,同时在两个球门端线后方

2m处,平行于端线也测设两条线,形成一个95.4m*57m的长方形,在这个长方形的场地结构应当一致。

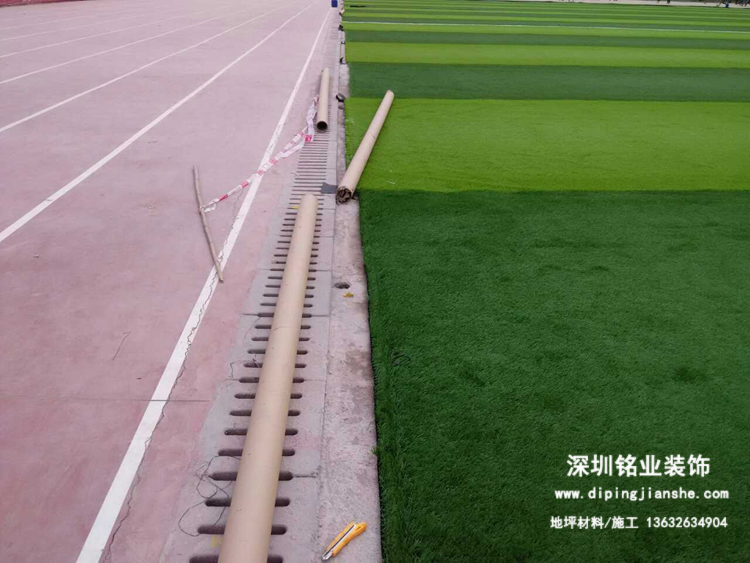

场地的中心线高程应是相等高度,也应当是控制高度,一般曲棍球地多靠横向排水,坡度大部分在0.2%-0.5%。场地外侧设计有排水沟,排水

沟的中心线应当平行于场地的中心线。

场地两段应当设置两个临时水准点,便于施工使用,临时水准点应设置在固定的永久建筑物上,对两个水准点要做闭合差检测。


91529822720e0cf3ece380dc0046f21fbe09aa85


曲棍球场地的结构由哪些材料组成?

去混球场地面层铺装材料有土质面层,天然草坪面层和人造草面层等,土质面层结构的组成,一般由两种材料组成,上部面层由纱织土和部分

黏性土组成,下部多由石灰土组成,或采用砂石材料组成,这类结构阴雨天多有泥浆出现,流失严重,干燥地区又多起尘,造成环境影响,目

前已不多采用。

天然草坪结构的去混球场是最常见的,而草坪结构最适宜这项运动的发展,它主要是自行排水和渗水,而且保持水土不流失,干燥时也不会起

尘,也属于环保型体育场地,天然草坪结构组成是上面为天然草苗(耐践踏种)下面由肥土、种植土(砂性土无杂质)、砾石层等组成。

人造草评结构,是近些年发展起来的,一种能耐磨、耐践踏、表面排水和能渗水的材料,根据使用情况和条件常见的结构。


200822991318537


曲棍球场基层是怎样施工的?

曲棍球场基层的种类很多,有关相同的材料部分和相同的操作部分,都可见本书田径场地基层施工技术和足球场地基层的施工技术部分,现分

别叙述各种基层的重点施工技术。

1、土基层重点有两方面,一是施工碾压范围要满足设计尺寸要求,并各边留部分余地,一般宽0.2-0.3m。使得场地整体性能好,均匀一致,

二是土基层的压实密度,在全场地进行碾压的时候,要达到最佳密度的90%,这是防止场地出现不均匀的下沉等情况。

2、石灰、粉煤灰沙砾层,在施工时,材料配合比准确,无侧限抗压强度要达到规范要求,施工时确保设计厚度,在最佳含水量下进行碾压作

业,用5m*5m方格网控制高程和平整度,碾压时,要随时检查有无翻浆现象,发现一处要彻底处理一处。

3、级配砂石层:在施工时要保证厚度和压实密度,控制操作方法是用5m*5m方格网测量,随时检查平整度和厚度,压实的最好方法是碾压前,

要洒足量的水,防止平碾,并且要一次找补完成,碾压到最佳密实度要求。

4、沥青混凝土层:要使用厂拌热沥青混凝土,施工现场尽量使用带有自动调平的沥青混凝土摊铺机,每工作幅宽不小与8m,摊铺顺序应在场

地长方向开始,碾压时要先用轻型钢轮压路机,后用重型压路机,最后再由轻型压路机找平,外观检验以没有压路机碾轮迹为止。

5、水泥混凝土层:首先要做好水泥混凝土配合比设计,满足设计文件要求,施工用水泥混凝土采用机械拌合,所用材料按配合比计量,水泥

混凝土要浇筑在支立牢固的模板内,并用电动振捣器捣实,浇筑后的水泥混凝土要及时进行养护,不要暴露在空气中,防止裂缝发生,浇筑后

的水泥混凝土,按规范要求做足够的抗压试块和抗折试块,并要进行28d的标准养护。

有关水泥混凝土分块,一定按设计给出的方案分块,设计没有给出的分块方案,可按曲棍球场场地的纵方向进行分块,每块以长方形为主,一

般尺寸为3.0-3.5m*5.0-5.5m,不要分成正方形,可以不设真缝,分缝的方法最好使用切缝机切缝,各缝之间的关系是,横缝要相通与纵缝翔

垂直。

6、种植土和碎石层:施工时要层层找平,并用推出机或履带型机械碾压即可,碎石下面设计有排水盲沟时,在碎石层完成后,再挖槽施工,

这样位置准确,盲沟的盲管填料等施工更容易掌握。


133627689341105

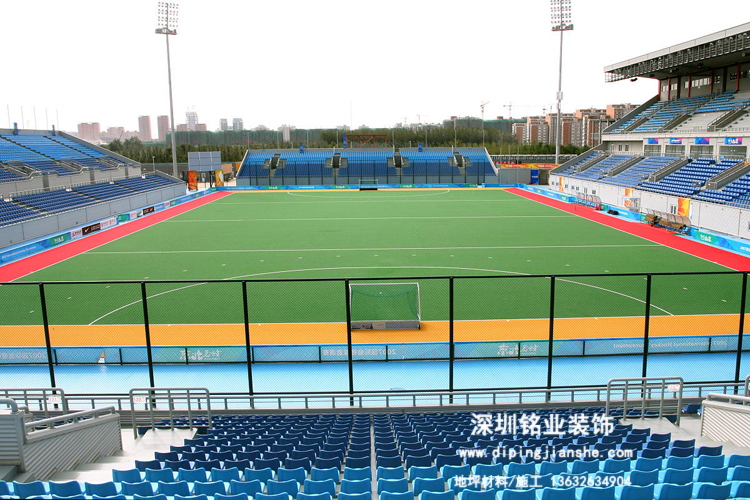

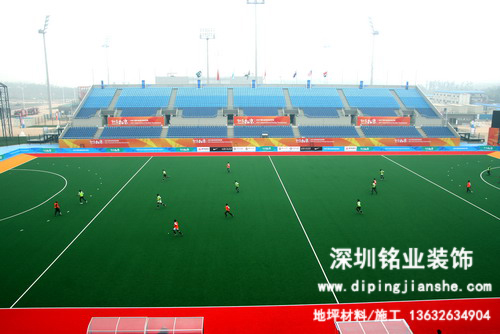

曲棍球场面层是怎样施工的?

曲棍球场面层常见的有天然草坪和人造草坪,全部施工操作已在本网站人造草球场栏目地做了详细介绍,现简单的重复一下人造草坪的施工。

人造草坪施工时,首先要在下面铺一层土工布,保护人造草坪与沥青混凝土之间的磨损,在第一块草皮展开后,要进行调正然后在草坪的外边用木板条临时钉在沥青混凝土层上,草坪的接缝可以用胶粘接,也可以用机械缝纫机缝合,施工时最好不要在中午炎热的日光下作业,防止草皮的胀缩,引起变形。

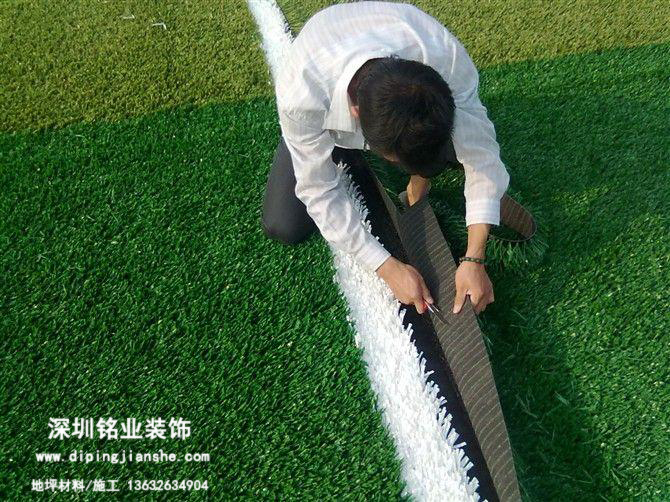

人造草铺装完后应当按场地要求画出比赛线的各部位置,以便用白色的人造草坪,将绿色的人造草苗替换下来,白色的人造草皮要粘在绿色草皮的垫布上。

人造草坪施工时要在草苗中填撒石英砂,撒砂要分层操作,每次撒后要用竹耙往返的耙一下,把压倒的草苗竖起来,把砂全部落到垫布上,在撒第二层,同样要耙,最后撒黑色胶粒,黑色胶粒撒完后也要用竹耙往返耙一下,并由人工找补撒胶粒不均匀的地方,全场完成后,应当组织运动员进行练习,全面使用场地,用一段时间后,再用黑色胶粒找补一次,使全部草苗直立,不露石英砂,草苗外露长度控制在10mm为宜。


u=2247634891,2033618634&fm=214&gp=0

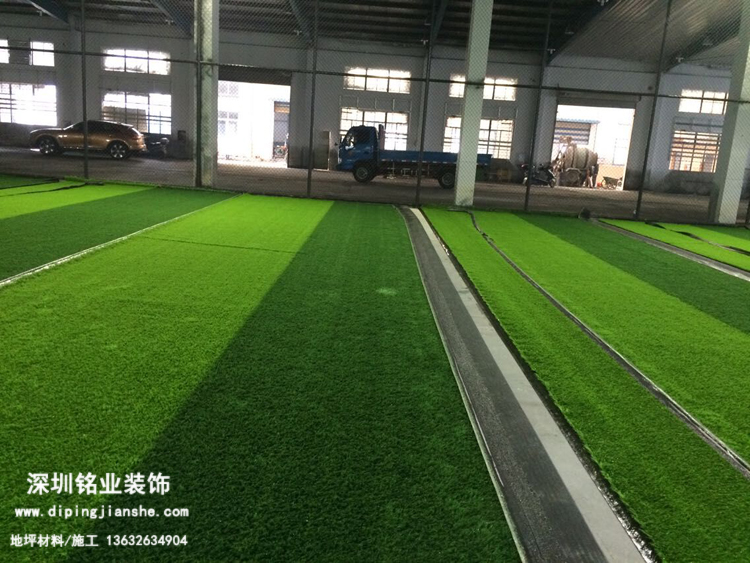

室内人造草评曲棍球场施工应注意什么?

室内人造草坪曲棍球场施工技术和室外一样,但室内由与场地排水限制,采用不渗水结构材料,造成场地排水非常困难,经常的洒水单靠大气蒸发是不太现实的,只好在场地四周设计了一个环沟,在环沟,在环沟的场地一侧,采用了透水性较好的材料,最后通过穿墙管将水排入水沟内。环沟靠场内侧的透水材料有两种,一种是无砂水泥混凝土,其配合比采用豆石水泥混凝土,将全砂材料取消,经拌合后浇筑在预留的结构层内,经捣实而成。另一种方法是采用路用沥青碎石AM25-AM30,施工操作的每层厚度不大于100mm。采用平板夯实,最上层和场地的沥青混凝土找平。

这样表面大部分水靠横坡可以排入环沟内,渗透下来的水流入沟侧的透水材料通过预留管也排入环沟内,最后排除场外,流入干管排出。


20150318108735


曲棍球场地的设施怎样施工?

曲棍球场地在施工时,场地周边有六个旗杆插穴和四个球柱插穴,需要在建场地同时完成,以及完成产地周边的排水沟和供水管线,在场地施工时应密切配合工程工序之间的先后关系过早施工或过晚施工都会带来许多问题,如场地的排水沟,其位置应在去混球场地限制线外所以排水最好在底基层完成后再开槽施工,可以开成直槽,不留肥槽,保证基层的整体性,防止因肥槽回填不好,出现下沉现象,排水沟施工完成后,再修建透水结构,在预埋渗水槽排水管时,要注意向沟方向的坡度,防止倒流水发生。

基层施工完成后,再用电钻钻孔,正确地将旗杆位置和球门柱的位置放好,钻孔后预埋钢管,管的四周埋满水泥混凝土,不要填土,防止位移。
