简单的来说塑胶跑道施工流程是:将甲组分、乙组分混合搅拌→加入催化剂→搅拌成粘稠胶料→加入圆桶搅拌机与黑胶粒搅拌均匀→用运料车运送到现场→摊铺机铺设底胶→喷涂表面防滑颗粒→常温固化→测量画线。下面将以一小学运动场塑胶跑道工程项目的施工过程作为本文的塑胶跑道施工方案的详细分解介绍。
小学运动场塑胶跑道标准:
200米4道跑道,其弯道半径16.7米,直道段长为46.8米,共4道,分道宽最小为1.22米,最大为1.25米,分道线宽5厘米,所有分道宽应相同。
其尺寸参数如下:
200米塑胶跑道田径运动场的面积 这种半圆式 200 m跑道的田径场的场地面积为 94m × 42m,设有 4条跑道,每条跑道宽 1.22m,场地四周留 1m 的余地。 直道长 =94-2(15+4.88+1)=52.24 (m) 直道调整后的长度 =52.24- (200.61-200)/2=51.935 (m) 弯道总长 =2×3.1416×15.30=96.13 (m) 周长 =2×51.935+96.13=200 (m)
小学运动场塑胶跑道施工流程、施工方法:
开工前的准备工作:
承包人驻地建设进场后抓紧进行项目经理部驻地建设及加工制作间的建设。项目经理部及施工队的临时住房在外租用房屋。所有施工设备均在开工后两天内全部到达施工现场。
1、检查场地基础层平整度,对有凹凸部位进行平整,若场地基础是水泥砼质则需先酸洗;
2、铺设底胶,铺设底胶前先将场地基础清扫干净,准备好施工工具:
a) 按照工艺要求测量并画好施工线,
b) 铺设时由场地一侧开始,按场地宽度一次性刮胶,
c) 刮胶时力度均匀,及时对凹陷、凸起、露底处进行补胶或刮平,
d) 成胶后,对全场进行检查,以保证面胶铺设的厚度;
3、摊铺面胶:
a)刮胶时尽量缩短每一桶胶液的间隔时间,使成胶速度均匀一致,
b)时刻观察胶面厚度,厚度出现差异时要及时刮平,
c)刮面胶,在面胶未固化前,撒上红颗粒,待其完全固化后,将多余面胶粒清扫干净,
d)喷胶,确保颗粒不脱落;

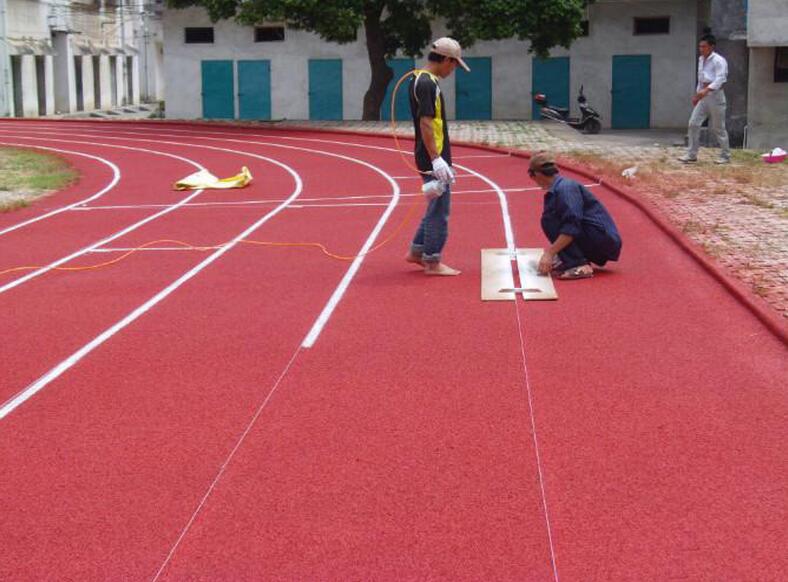

4、工艺线喷划:按照现行的田径场地设施标准测量出工艺线的位置,然后用聚氨酯漆喷刷。

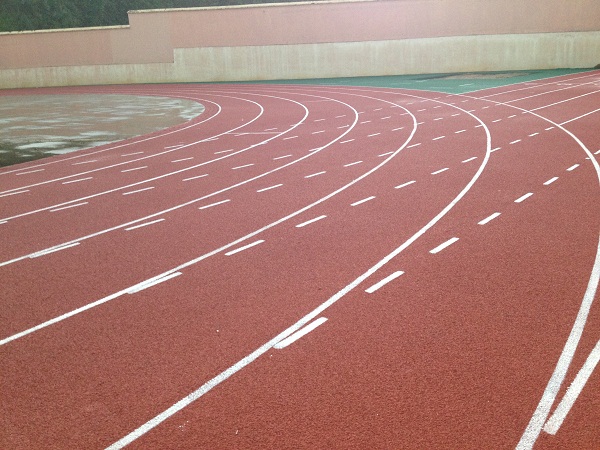

塑胶跑道施工要点:
1、塑胶跑道分享坡度:横向<1%(弯道8‰、直道5‰、半圆区5‰),纵向<1‰,跳高区<0.4%,表面应平坦光滑、排水畅通。
2、塑胶跑道分享平整度:平整度合格率在95%以上,3米直尺误差3mm。
3、塑胶跑道分享定位: 为准确施工及画线需要,应用牢固鲜明标志物标出跑道场地的四个半圆切线点和两个圆心。
4、塑胶跑道分享排水:排水系统在大雨后二小时必需排出积水。在冰冻地区,沥青层与碎石层之间最好加一层土工布缓冲层。沿排水沟槽的基础应做特殊防水处理。
5、塑胶跑道分享强度和稳定性:基础应具有一定的强度和稳定性,表面均匀坚实、无裂缝,无烂边,接缝平直光滑。垫层压实,密实度大于95%,在中型碾压机压过后,无显著轮迹、浮土松散、波浪等现象。
塑胶跑道使用注意事项:
1、塑胶跑道铺设完工后,须要7-10天后才能运用。
2、塑胶跑道在具有肯定排水设备的条件下,适应全天候运用。塑胶跑道作为运发动练习、竞赛和学生静止及健身锤炼之用,不适作其它用处;
3、防止害物资的净化,常常维持干净,防止猛烈的机械冲击与磨擦,跑道上不准车辆行驶,堆压重物和犀利之物等(规范跑鞋除外)。运发动必需穿专门的静止鞋,钉子长度个别不超越7毫米,跳鞋个别不超越11毫米。若静止鞋带有较长的钉子时,则不许可在塑胶跑道上运用;
4、防止临时荷重;
5、防止烟火并隔离热源,防止接触有机溶剂、化学药品、烟蒂及其它火种、净化物等。
6、应经用水喷淋清洗,清洗后胶面大批余水可用干布除去。沾上油污可用10%氨水或洗涤剂、洗衣粉擦洗干净。
7、塑胶跑道边沿应加掩护,不得恣意掀动,如发明道牙破坏、起泡景象应及时告诉施工单位进行修补。
